Tại hiện trường, đoàn công tác tập trung kiểm tra các vị trí đang triển khai thi công, rà soát khối lượng còn lại và những hạng mục có ảnh hưởng trực tiếp đến tiến độ hoàn thành phần đường dây đấu nối; đồng thời kiểm tra việc huy động nhân lực, thiết bị, cung ứng vật tư và điều kiện tổ chức thi công tại từng khu vực.
Đến nay, phần Trạm biến áp 220kV Hải Hậu đã hoàn thành và đã được Hội đồng nghiệm thu cấp chủ đầu tư kiểm tra, nghiệm thu đủ điều kiện đóng điện. Đối với phần đường dây 220kV đấu nối, phần lớn khối lượng móng và dựng cột đã được hoàn thành, các nhà thầu đang tiếp tục triển khai những vị trí còn lại đặc biệt là đoạn điều chỉnh tuyến và tập trung cho công tác kéo dây.
|

Phó Giám đốc NPMB Hoàng Tiến Thanh kiểm tra, rà soát tiến độ thi công tại hiện trường
|
Đối với Gói thầu số 13, đoàn công tác trực tiếp kiểm tra các vị trí móng chưa hoàn thành của đoạn điều chỉnh tuyến, đồng thời rà soát tiến độ cung cấp cột thép, công tác lắp dựng cột và chuẩn bị kéo dây tại các khoảng néo còn lại. Hiện một số hạng mục cần tiếp tục được tập trung xử lý về thủ tục, vật tư và nguồn lực thi công để bảo đảm triển khai đồng bộ trong thời gian tới.
Tại Gói thầu số 15, phần móng và dựng cột đã hoàn thành, công tác kéo dây đang là nhiệm vụ trọng tâm. Trong đó, khoảng néo 43-46 có điều kiện thi công phức tạp do vượt sông Ninh Cơ, giao chéo với 04 đường dây 110kV đang vận hành, đòi hỏi sự phối hợp chặt chẽ giữa NPMB, nhà thầu, đơn vị quản lý vận hành và đơn vị điều độ để thống nhất phương án thi công, bố trí lịch cắt điện phù hợp.
Qua kiểm tra thực tế, đoàn công tác đã cùng các đơn vị rà soát những vướng mắc còn ảnh hưởng đến tiến độ, tập trung vào việc hoàn thiện các thủ tục liên quan đến phần phát sinh do hiệu chỉnh tuyến, cung cấp cột thép, phương án thi công tại các vị trí giao chéo và bố trí lịch cắt điện phục vụ kéo dây.
|

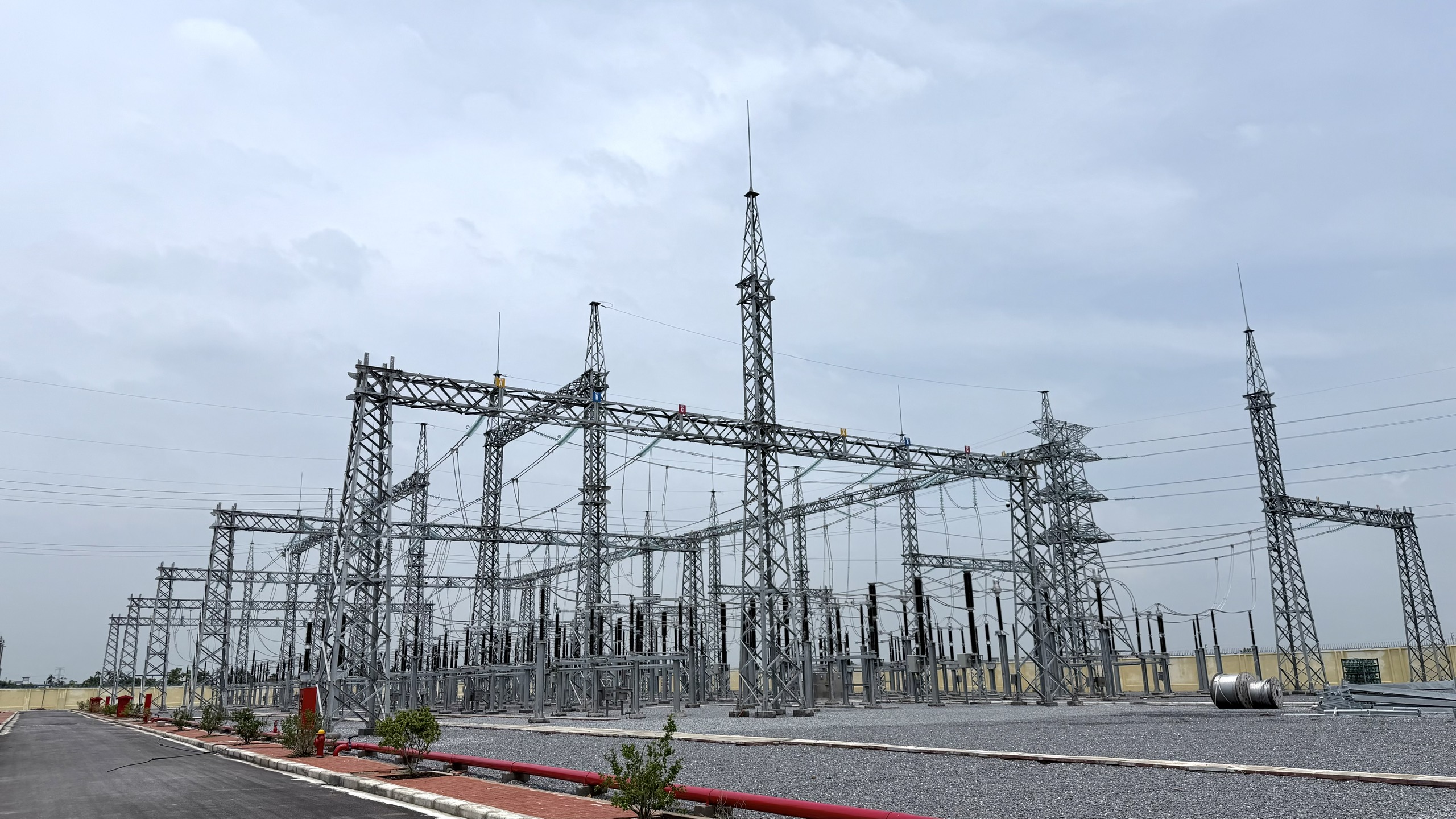

TBA 220kV Hải Hậu và đường dây đấu nối
|
Đối với từng nội dung, Phó Giám đốc NPMB đề nghị các phòng chức năng phối hợp chặt chẽ với đơn vị tư vấn, nhà thầu và các đơn vị liên quan để xác định rõ phương án xử lý và thời gian hoàn thành. Những vấn đề thuộc thẩm quyền của NPMB cần được chủ động giải quyết ngay; các nội dung vượt thẩm quyền phải kịp thời tổng hợp, báo cáo cấp có thẩm quyền xem xét, tháo gỡ, không để vướng mắc kéo dài ảnh hưởng đến tiến độ chung.
Ngoài ra, các hạng mục đang nằm trên đường găng tiến độ, Phó Giám đốc NPMB yêu cầu các đơn vị xây dựng kế hoạch thực hiện cụ thể, tập trung nguồn lực, tăng cường phối hợp để đẩy nhanh khối lượng còn lại. Riêng công tác kéo dây tại các vị trí vượt sông, giao chéo với đường dây đang vận hành, các đơn vị phải chủ động chuẩn bị đầy đủ phương án thi công và phối hợp chặt chẽ với đơn vị quản lý vận hành, điều độ để triển khai ngay khi có đủ điều kiện.
Bên cạnh việc đẩy nhanh tiến độ, Phó Giám đốc NPMB nhấn mạnh công tác quản lý chất lượng và an toàn lao động phải được kiểm soát chặt chẽ trong suốt quá trình thi công, đặc biệt tại các vị trí vượt sông, giao chéo và những khu vực có điều kiện thi công phức tạp.
Với phần lớn khối lượng chính của đường dây đấu nối đã được triển khai, NPMB đang tiếp tục bám sát hiện trường, phối hợp cùng các đơn vị tập trung tháo gỡ các vướng mắc, hoàn thiện những hạng mục còn lại của Gói thầu số 13 và Gói thầu số 15, góp phần hoàn thiện đồng bộ để đóng điện Dự án Trạm biến áp 220kV Hải Hậu và đường dây đấu nối cuối tháng 10/2026.
Phương Linh
