  • Gia Lai yêu cầu trước ngày 15/10/2026 các địa phương bàn giao mặt bằng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2

    08:43, 22/09/2026

    Đó là yêu cầu của Phó Chủ tịch UBND tỉnh Gia Lai Nguyễn Hữu Quế tại Thông báo số 788/TB-UBND ngày 12/9/2026 kết luận của UBND tỉnh sau buổi làm việc với các sở, ngành, địa phương về đẩy nhanh tiến độ giải phóng mặt bằng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2.

    Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2 do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, Ban QLDA các công trình điện miền Trung thay mặt chủ đầu tư quản lý, điều hành. Dự án đi qua địa bàn 2 tỉnh Gia Lai và Đắk Lắk, với chiều dài tuyến gần 120 km, kết nối từ Trạm biến áp 500kV Pleiku 2 đến Trạm biến áp 220kV Krông Buk.

    Tại địa bàn tỉnh Gia Lai, tuyến đường dây đi qua 7 xã gồm Gào, Ia Tơr, Bờ Ngoong, Chư Sê, Ia Hrú, Chư Pưh, Ia Le, với chiều dài 64,15 km, gồm 127 vị trí móng trụ.

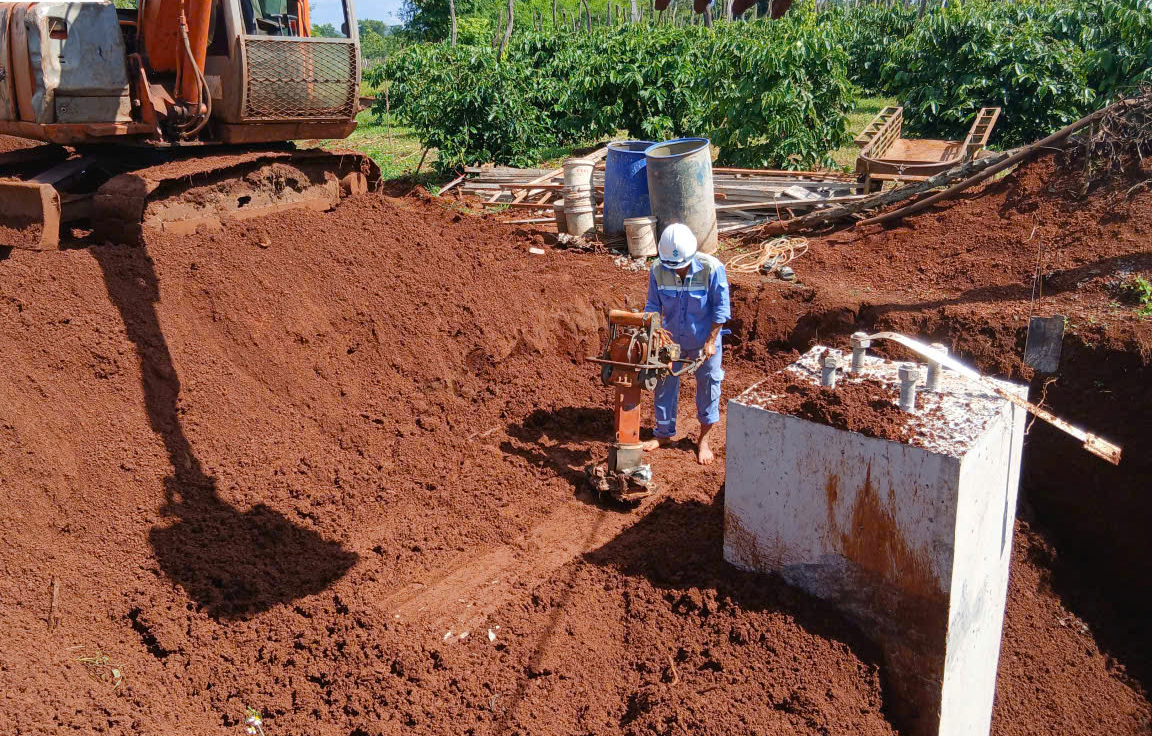

    Tỉnh Gia Lai yêu cầu các địa phương sớm bàn giao mặt bằng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2. Trong ảnh: Thi công móng Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2

    Sau khi hoàn thành, dự án đáp ứng khả năng truyền tải công suất từ các nhà máy điện khu vực Tây Nguyên vào hệ thống điện quốc gia trong giai đoạn đến năm 2030; nâng cao độ tin cậy, an toàn cung cấp điện, đáp ứng tiêu chí N-1 của lưới điện, giảm tổn thất kỹ thuật, cải thiện chất lượng điện áp trên lưới điện truyền tải khu vực các tỉnh Gia Lai, Đắk Lắk; đồng thời hình thành mối liên kết lưới điện truyền tải 220kV chắc chắn khu vực Tây Nguyên giai đoạn đến năm 2030.

    Theo Thông báo kết luận, sau khi nghe Sở Công Thương, Ban QLDA các công trình điện miền Trung báo cáo và các địa phương cam kết tiến độ giải phóng mặt bằng dự án, Phó Chủ tịch UBND tỉnh Nguyễn Hữu Quế yêu cầu UBND các xã Ia Tơr, Ia Le, Chư Purh, Ia Hrú, Bờ Ngoong khẩn trương tuyên truyền, vận động, chi trả tiền bồi thường, bảo đảm bàn giao mặt bằng phần hành lang tuyến còn lại trong thời gian sớm nhất.

    Đối với địa bàn xã Chư Sê, tiến độ bồi thường, bàn giao mặt bằng còn chậm, hiện còn 13/41 vị trí móng trụ chưa bàn giao mặt bằng và mới chi trả bồi thường hành lang tuyến cho 11/342 hộ.

    Phó Chủ tịch UBND tỉnh Gia Lai yêu cầu Chủ tịch UBND xã Chư Sê nghiêm túc rút kinh nghiệm, tập trung chỉ đạo, tổ chức tuyên truyền, vận động và chi trả bồi thường, bảo đảm bàn giao toàn bộ mặt bằng móng trụ và hành lang tuyến còn lại trước ngày 15/10/2026.

    Đồng thời, đề nghị Bí thư Đảng ủy xã trực tiếp lãnh đạo, chỉ đạo, giám sát việc tổ chức thực hiện. Trường hợp hộ dân không chấp hành, chỉ đạo UBND xã khẩn trương hoàn thiện hồ sơ, thực hiện các biện pháp cưỡng chế và tổ chức bảo vệ thi công, bảo đảm bàn giao mặt bằng thi công đúng thời hạn nêu trên.

    Quá thời hạn ngày 15/10/2026, nếu không hoàn thành bàn giao mặt bằng, giao Sở Công Thương rà soát, tham mưu UBND tỉnh báo cáo Ban Thường vụ Tỉnh ủy xem xét, xử lý trách nhiệm của Bí thư Đảng ủy và Chủ tịch UBND xã Chư Sê do không hoàn thành nhiệm vụ được giao.

    Ban QLDA các công trình điện miền Trung được yêu cầu khẩn trương xây dựng, gửi kế hoạch thi công cho UBND các xã Chư Sê, Ia Tơr, Ia Hrú, Chư Purh, Ia Le, Bờ Ngoong; phối hợp chặt chẽ với các địa phương để tổ chức thi công ngay khi có mặt bằng, bảo đảm tiến độ dự án.

    Sở Công Thương chịu trách nhiệm theo dõi, đôn đốc và định kỳ thứ Tư hằng tuần báo cáo lãnh đạo UBND tỉnh theo dõi.

    Việc UBND tỉnh Gia Lai đặt ra các mốc thời gian cụ thể, đồng thời gắn tiến độ giải phóng mặt bằng với trách nhiệm của người đứng đầu cho thấy yêu cầu đang được đặt ở mức cao hơn đối với Dự án đường dây 220kV Pleiku 2 - Krông Buk mạch 2.
