Khẩn trương tháo gỡ các điểm nghẽn
Dự án đường dây 220kV Krông Buk - Nha Trang mạch 2 do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) được giao quản lý điều hành. Dự án có quy mô xây dựng mới tuyến đường dây dài 150 km, đi qua địa bàn tỉnh Đắk Lắk và tỉnh Khánh Hòa.
|

Đại diện Ban Quản lý đầu tư xây dựng EVNNPT, CPMB cùng các đơn vị tư vấn, đơn vị thi công trao đổi, thống nhất biện pháp tổ chức thi công tại công trường
|
Sau khi hoàn thành, dự án sẽ góp phần giải phóng công suất từ các nguồn điện khu vực Tây Nguyên; giảm tổn thất công suất trong lưới truyền tải; tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định trong vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu trong khu vực Tây Nguyên và Nam Trung Bộ.
Theo kế hoạch, dự án được giao đóng điện trong quý III/2026. Tuy nhiên, do còn nhiều khó khăn, vướng mắc, dự án đang phấn đấu hoàn thành trong quý IV/2026.
Theo CPMB, dự án có 393 vị trí móng, gồm 146 vị trí trên địa bàn tỉnh Khánh Hòa và 247 vị trí tại tỉnh Đắk Lắk. Đến nay, toàn bộ các vị trí đã hoàn thành kiểm kê, xét pháp lý về đất, lập và phê duyệt phương án bồi thường. Tuy nhiên, mới có 381/393 vị trí được chi trả tiền và bàn giao mặt bằng.
Đối với hành lang tuyến, đã phê duyệt phương án bồi thường tại 329/393 vị trí, chi trả tại 309/393 vị trí và bàn giao mặt bằng tại 323/393 vị trí. Đối với 89 khoảng néo, mới có 50 khoảng néo được bàn giao mặt bằng.
Tại Đắk Lắk, một số hộ dân chưa đồng thuận với đơn giá bồi thường đất, cây trồng và yêu cầu mức hỗ trợ cao hơn nhiều so với phương án được phê duyệt. Một số vị trí còn phát sinh yêu cầu hỗ trợ với giá trị lớn, ảnh hưởng trực tiếp đến việc bàn giao mặt bằng để thi công.
Tại Khánh Hòa, một số hộ dân canh tác trên đất rừng dù đã được phê duyệt phương án và chi trả tiền bồi thường vẫn cản trở thi công, yêu cầu bồi thường đối với diện tích đất bị ảnh hưởng bởi móng trụ và hành lang tuyến. Tại phường Bắc Nha Trang, việc ban hành chính sách hỗ trợ đối với đoạn trùng tim và xác định đầu mối thực hiện công tác bồi thường, giải phóng mặt bằng còn chậm.
Về tiến độ thi công, đến nay dự án đã đúc móng 351/393 vị trí, dựng cột 299/393 vị trí và kéo dây 27/89 khoảng néo. Các đơn vị đang tiếp tục triển khai đồng thời nhiều mũi thi công nhằm bù đắp tiến độ.
Theo CPMB, điểm nghẽn lớn nhất của dự án hiện nay là công tác bồi thường, giải phóng mặt bằng. Đơn vị đang bám sát chính quyền địa phương, tập trung tháo gỡ các vướng mắc, với quyết tâm hoàn thành toàn bộ công tác giải phóng mặt bằng trong tháng 9/2026 để các đơn vị có điều kiện tập trung thi công.
Dồn lực thi công, phấn đấu hoàn thành trong quý IV/2026
Một trong những khó khăn lớn trong quá trình triển khai dự án là có nhiều đoạn cải tạo đi chung cột với đường dây 220kV mạch 1 và phải thực hiện hoán đổi ngăn lộ tại Trạm biến áp 220kV Krông Buk.
Bên cạnh đó, do phải cải tạo trên đường dây đang vận hành, dự án phải thực hiện cắt điện theo nhiều giai đoạn. Vì vậy, công tác bồi thường phần móng, hành lang tuyến, cung cấp vật tư, thiết bị và tổ chức thi công phải được thực hiện đồng bộ. Thời gian cắt điện ngắn cũng đòi hỏi các nhà thầu huy động đồng thời nhiều tổ, đội thi công để bảo đảm hoàn thành công việc và trả lưới đúng kế hoạch.
|

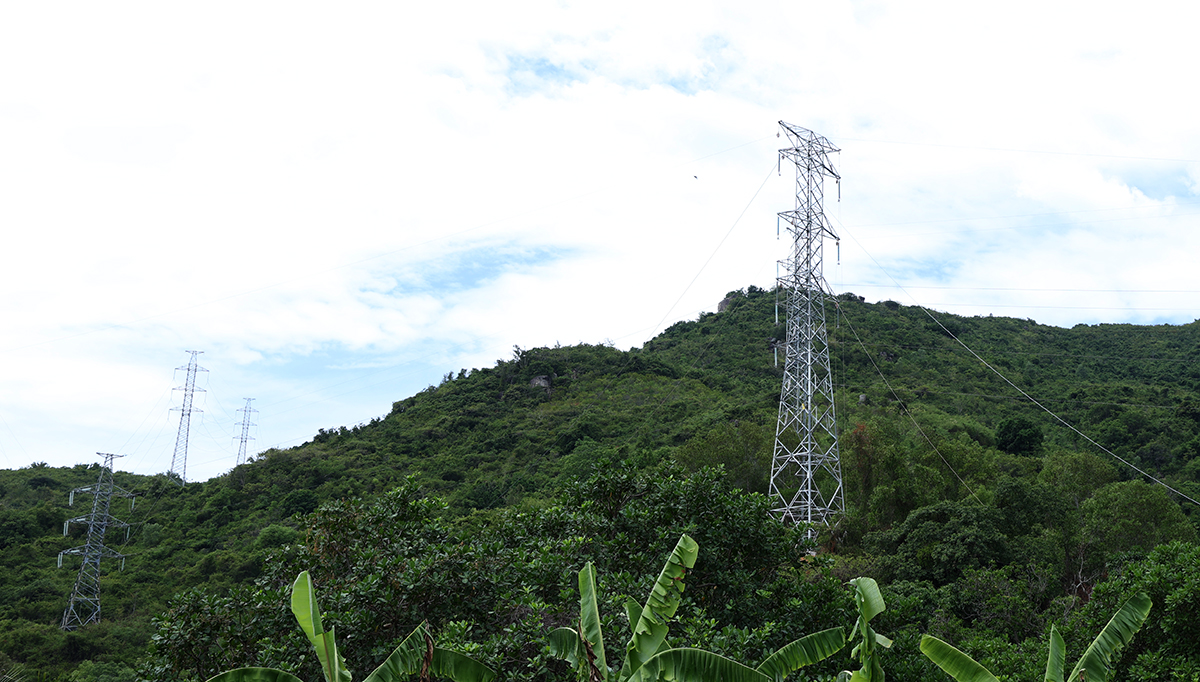

Thi công dựng cột, kéo dây dự án đang gặp vướng mắc trong giải phóng mặt bằng
|
Ông Lưu Xuân Thượng – Phó trưởng Phòng Kỹ thuật, Công ty TNHH MTV Xây lắp điện 2, Chỉ huy trưởng nhà thầu thi công cho biết đơn vị đang huy động lực lượng để thi công đồng loạt các vị trí móng và kéo dây tại các khoảng néo đã đủ điều kiện. Tuy nhiên, dự án hiện vẫn gặp nhiều vướng mắc trong công tác giải phóng mặt bằng, ảnh hưởng đến tiến độ thi công.
Theo ông Lưu Xuân Thượng, hiện nhân lực, phương tiện, vật tư, thiết bị đã sẵn sàng. Để đáp ứng mục tiêu hoàn thành dự án trong năm 2026, cần sớm tháo gỡ điểm nghẽn về mặt bằng, bảo đảm toàn bộ các vị trí móng và hành lang tuyến còn lại được bàn giao trong tháng 9/2026. Ông kiến nghị chính quyền địa phương và người dân chung sức, đồng lòng với ngành Điện, sớm bàn giao mặt bằng để đáp ứng tiến độ thi công.
Để hoàn thành dự án trong quý IV/2026, CPMB đang tập trung phối hợp với các địa phương, cơ quan chức năng tháo gỡ các vướng mắc về thủ tục và giải phóng mặt bằng; phối hợp với các cấp điều độ trong đăng ký lịch cắt điện; đồng thời đôn đốc các nhà thầu tăng cường nhân lực, thiết bị, tổ chức nhiều mũi thi công và bảo đảm cung cấp vật tư đồng bộ.
Trong thời gian tới, việc đẩy nhanh phê duyệt các thủ tục còn lại, hoàn tất bàn giao mặt bằng, giải quyết các trường hợp chưa đồng thuận và bổ sung kịp thời vật tư thiếu hụt sẽ là những nhiệm vụ trọng tâm của CPMB.
CPMB yêu cầu nhà thầu thi công xây lắp tiếp tục phối hợp với các địa phương liên quan hoàn chỉnh phương án để tổ chức thi công; đồng thời đẩy mạnh tuyên truyền, vận động các hộ gia đình nhận tiền và bàn giao mặt bằng để thi công các vị trí móng còn lại. CPMB cũng yêu cầu tăng cường cán bộ đền bù để phối hợp với các địa phương trong công tác kê kiểm, xét nguồn gốc đất, lập phương án và chi trả.
Cùng với đó, các đơn vị phải chủ động xây dựng phương án tổ chức thi công phù hợp với từng đợt cắt điện, bảo đảm an toàn, chất lượng và tiến độ. Các nhà thầu phối hợp chặt chẽ với tư vấn giám sát, lập đầy đủ hồ sơ nghiệm thu đồng bộ với quá trình thi công tại công trường.
Đối với tư vấn giám sát, cần tiếp tục tập trung hơn nữa vào công tác giám sát thi công xây dựng, đôn đốc, điều hành thi công theo tiến độ được phê duyệt và có phương án tăng cường nhân lực theo kế hoạch của nhà thầu thi công. Đồng thời, đôn đốc, kiểm soát công tác nghiệm thu ngay khi các nhà thầu xây lắp trình đầy đủ hồ sơ liên quan, bảo đảm đủ điều kiện để quyết toán và bàn giao ngay sau khi hoàn thành đóng điện.
Với việc tập trung xử lý đồng bộ các điểm nghẽn, tăng cường phối hợp giữa chủ đầu tư, các nhà thầu và địa phương, các đơn vị đang nỗ lực hoàn thành Dự án đường dây 220kV Krông Buk - Nha Trang mạch 2 trong quý IV/2026. Khi hoàn thành, dự án sẽ góp phần tăng cường khả năng truyền tải điện, nâng cao độ tin cậy cung cấp điện và đáp ứng yêu cầu phát triển phụ tải khu vực Tây Nguyên, Nam Trung Bộ.
Thu Hiền
