Huy động lực lượng, tổ chức thi công liên tục
Cắt điện giai đoạn 2 là một trong những mốc kỹ thuật quan trọng của dự án, với khối lượng công việc lớn, phạm vi rộng và yêu cầu phối hợp chặt chẽ nhằm hạn chế ảnh hưởng đến vận hành hệ thống điện khu vực và khả năng giải tỏa công suất các nhà máy năng lượng tái tạo.

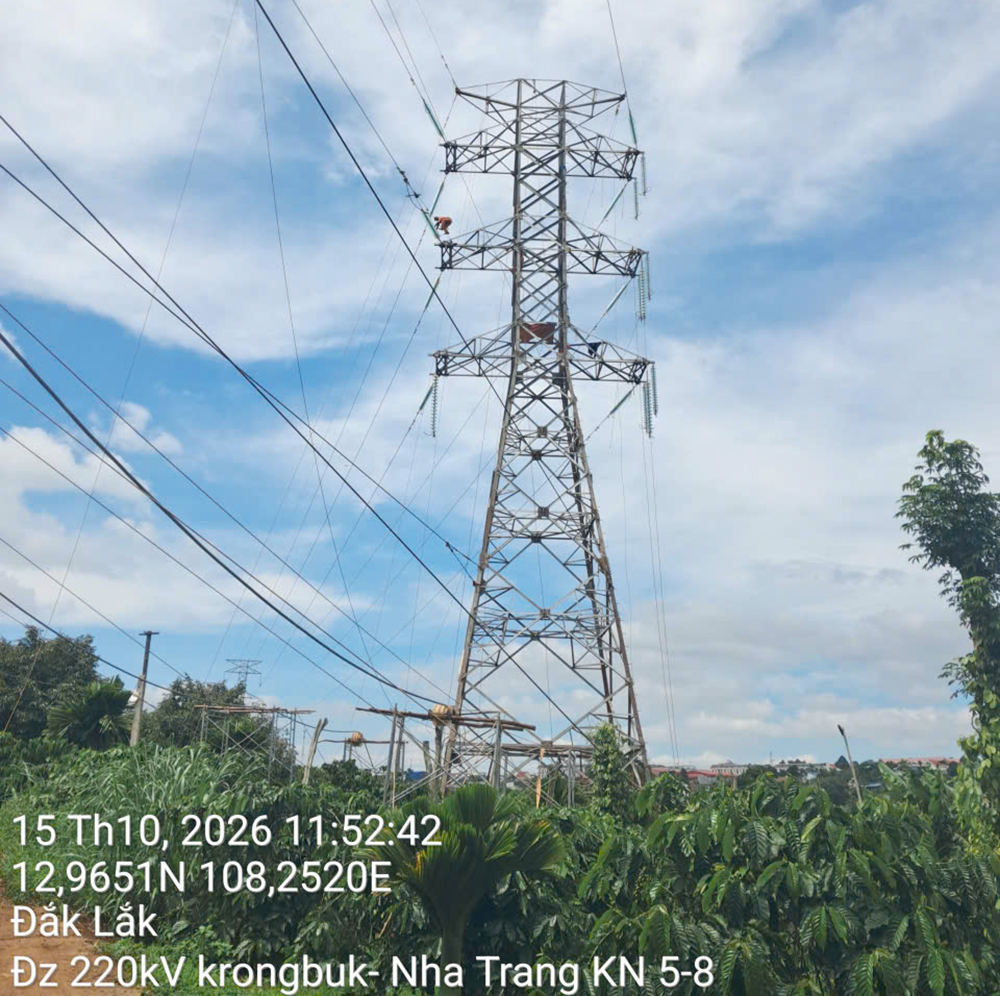

Trong thời gian cắt điện, các đơn vị đồng thời thực hiện cải tạo đường dây hiện hữu từ một mạch thành hai mạch; dựng cột; kéo dây dẫn, dây chống sét và cáp quang; hoàn thiện các điểm đấu nối, kiểm tra kỹ thuật, thí nghiệm và nghiệm thu.
|

Thi công dự án đáp ứng được đúng tiến độ trong thời gian cắt điện cao điểm đợt 2
|
Để bảo đảm tiến độ, CPMB tổ chức Ban chỉ huy hiện trường, điều hành theo từng ca, duy trì chế độ báo cáo và xử lý vướng mắc liên tục. Gần 250 cán bộ, kỹ sư, công nhân được huy động, triển khai nhiều mũi thi công ngày đêm, tập trung tại các vị trí đường găng.
Trong quá trình thi công, CPMB và các đơn vị quán triệt yêu cầu hoàn thành đúng kế hoạch, không rút ngắn trình tự kỹ thuật, không đánh đổi an toàn lấy tiến độ. Công tác kiểm tra, giám sát và nghiệm thu được thực hiện cuốn chiếu, bảo đảm kiểm soát chất lượng và hoàn thiện hồ sơ theo tiến độ.
Công ty TNHH MTV Xây lắp điện 2 (PCC2) tập trung nhân lực, thiết bị và vật tư, duy trì các mũi thi công liên tục. Công ty Truyền tải điện 3 (PTC3) bố trí lực lượng thao tác, tiếp địa, giám sát vận hành và hỗ trợ hiện trường. PECC4 và ICD/TVGS thường trực xử lý kỹ thuật, giám sát, nghiệm thu. Các phòng chuyên môn của CPMB bám sát công trường, phối hợp giải quyết các vấn đề liên quan đến mặt bằng, vật tư, thiết kế, thao tác và hồ sơ.
Kết quả đạt được còn có sự phối hợp của Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO), Trung tâm Điều độ hệ thống điện miền Trung (CSO) trong xem xét phương thức, điều phối nguồn – lưới và xử lý các yêu cầu vận hành; cùng sự chia sẻ của các đơn vị phát điện bị ảnh hưởng và hỗ trợ của chính quyền địa phương.
Tập trung hoàn thành dự án trong năm 2026
Việc hoàn thành khối lượng công việc thuộc phạm vi cắt điện giai đoạn 2 và khôi phục vận hành đường dây mạch 1 là bước tiến quan trọng, tạo điều kiện để dự án tiếp tục triển khai các hạng mục còn lại.
Ngay sau khi hoàn thành đợt công tác, CPMB tiếp tục chỉ đạo các đơn vị theo dõi tình trạng vận hành, rà soát toàn tuyến, hoàn thiện hồ sơ thí nghiệm, nghiệm thu, hoàn công và xử lý các tồn tại không ảnh hưởng đến vận hành. Nhà thầu tiếp tục triển khai các hạng mục còn lại về móng, cột, kéo dây, cáp quang, hành lang tuyến và công trình phụ trợ theo kế hoạch.
CPMB sẽ tiếp tục kiểm soát tiến độ theo từng vị trí, khoảng néo và đầu việc; tập trung xử lý các vướng mắc về mặt bằng, vật tư, nghiệm thu và phối hợp vận hành.
Với kết quả đạt được cùng sự chỉ đạo của EVNNPT và phối hợp của các đơn vị, CPMB quyết tâm hoàn thành khối lượng còn lại, tổ chức nghiệm thu, đóng điện và đưa Dự án đường dây 220kV Krông Búk – Nha Trang mạch 2 vào vận hành trong năm 2026, góp phần nâng cao năng lực truyền tải, độ tin cậy cung cấp điện và giải tỏa công suất các nguồn năng lượng trong khu vực.
