  • Xung đột Trung Đông và bài toán thích ứng trong công tác đầu tư xây dựng của EVNSPC

    14:34, 12/03/2026

    Xung đột quân sự tại Trung Đông giữa Mỹ , Israel và Iran đang tạo ra những tác động ngày càng rõ nét đối với chuỗi cung ứng toàn cầu, đặc biệt trong các lĩnh vực phụ thuộc lớn vào vận tải biển, năng lượng và nguyên vật liệu công nghiệp.

    Đối với Tổng công ty Điện lực miền Nam (EVNSPC), đơn vị đang đồng thời triển khai khối lượng lớn các dự án lưới điện 110-220kV trong năm 2026, biến động từ thị trường quốc tế không chỉ là câu chuyện giá dầu, mà còn có thể ảnh hưởng trực tiếp đến tiến độ cấp thiết bị, chi phí vật tư và nhịp độ tổ chức thi công trên công trường.

    Theo kế hoạch năm 2026, EVNSPC dự kiến khởi công 77 công trình, đóng điện 83 công trình 110-220kV với tổng vốn đầu tư khoảng 17.260 tỷ đồng.

    Trong bối cảnh nước ta đang trong quá trình triển khai mạnh mẽ Chỉ thị số 01-CT/TW ngày 23 tháng 01 năm 2026 của Bộ Chính trị về nghiên cứu, học tập, quán triệt, tuyên truyền và triển khai thực hiện Nghị quyết Đại hội đại biểu toàn quốc lần thứ XIV của Đảng thì diễn biến gần đây cho thấy mức độ nhạy cảm của rủi ro về năng lượng ngày càng lớn. Thủ tướng Chính phủ đã ký Quyết định số 385/QĐ-TTg ngày 04/3/2026 thành lập Tổ công tác bảo đảm an ninh năng lượng trước diễn biến phức tạp của cuộc xung đột quân sự tại Trung Đông.

    Nhiều hãng tàu lớn như Maersk, Hapag-Lloyd và CMA CGM đã phải điều chỉnh tuyến vận chuyển, đi vòng qua châu Phi để tránh các điểm nóng hàng hải liên quan đến Suez, Bab el-Mandeb và khu vực lân cận.

    Trên thị trường quốc tế, giá dầu Brent đã có thời điểm tăng vọt lên 119,50 USD/thùng trước khi lùi nhanh về quanh 92-93 USD/thùng trong ngày 10/3/2026. Điều đó cho thấy điều đáng lo ngại nhất không nằm ở một mốc giá cụ thể, mà ở mức độ biến động rất mạnh của thị trường dầu mỏ và khả năng lan truyền rủi ro sang các lĩnh vực vận tải, sản xuất công nghiệp và logistics.

    Tác động của xung đột không dừng ở năng lượng, theo Reuters cho biết nhiều hãng tàu lớn như Maersk, Hapag-Lloyd và CMA CGM đã phải điều chỉnh tuyến vận chuyển, đi vòng qua châu Phi để tránh các điểm nóng hàng hải liên quan đến Suez, Bab el-Mandeb và khu vực lân cận. Khi hành trình kéo dài hơn, chi phí nhiên liệu, bảo hiểm hàng hải và phụ phí vận tải đều tăng theo.

    Với ngành điện, đây là rủi ro rất thực tế bởi nhiều nhóm thiết bị trọng yếu vẫn gắn với chuỗi cung ứng quốc tế, từ linh kiện, vật liệu đến lịch giao hàng của nhà sản xuất. Một thay đổi ở tuyến vận tải quốc tế vì thế có thể nhanh chóng tác động đến tiến độ cung ứng trên công trường.

    Quyết định số 385/QĐ-TTg ngày 04/3/2026 thành lập Tổ công tác bảo đảm an ninh năng lượng trước diễn biến phức tạp của cuộc xung đột quân sự tại Trung Đông.

    Đối với EVNSPC, thách thức này xuất hiện trong bối cảnh công tác đầu tư xây dựng đang được đẩy nhanh trên diện rộng. Thời gian qua, lãnh đạo EVNSPC đã liên tục bám sát hiện trường, kiểm tra tiến độ các dự án chuẩn bị đóng điện trong tháng 3 và tháng 4/2026. Nhiều công trình 110kV đã được đưa vào vận hành tại các địa phương như Đồng Tháp, Cần Thơ, Tây Ninh và Lâm Đồng… góp phần nâng cao năng lực lưới điện và đáp ứng nhu cầu phụ tải tăng trưởng phù hợp với Nghị quyết số 79-NQ/TW, ngày 06/01/2026 của Bộ Chính trị về phát triển kinh tế nhà nước.

    Trước bối cảnh  về năng lượng gặp khó khăn, bài toán đặt ra cho EVNSPC là phải thích ứng chủ động trong công tác quản trị đầu tư xây dựng

    Tuy nhiên, trong điều kiện kế hoạch đầu tư đang được triển khai với cường độ cao, chỉ một mắt xích giao hàng bị kéo dài cũng có thể tạo hiệu ứng dây chuyền đối với kế hoạch đóng điện của các dự án tiếp theo.

    Xét trên phương diện kỹ thuật, nhóm chịu tác động rõ nhất là thiết bị trạm biến áp và vật tư đường dây 110kV. Với máy biến áp công suất lớn, dù năng lực sản xuất trong nước đã được nâng lên, nhiều cấu phần quan trọng vẫn gắn với chuỗi cung ứng nguyên vật liệu và thiết bị quốc tế. Tương tự, các thiết bị đóng cắt như máy cắt, dao cách ly hay hệ thống điều khiển, bảo vệ và SCADA cũng đối mặt với rủi ro về thời gian giao hàng và chi phí nhập khẩu.

    Trong khi đó, thị trường kim loại cơ bản đang trở nên nhạy cảm hơn. Reuters ghi nhận giá nhôm thế giới đã lên mức cao nhất trong 4 năm do lo ngại gián đoạn vận tải tại Trung Đông, tạo thêm áp lực đối với các nhóm vật tư như dây dẫn, phụ kiện kim loại, kết cấu thép và nhiều cấu phần cơ khí điện khác của công trình lưới điện.

    Điều đáng chú ý là tác động từ Trung Đông không chỉ nằm ở chuyện chi phí tăng lên, mà còn ở nguy cơ phá vỡ tính đồng bộ trong tổ chức thực hiện dự án. Một công trình 110kV chỉ có thể về đích đúng kế hoạch khi các khâu thiết kế, đấu thầu, giải phóng mặt bằng, cấp hàng, thi công, thí nghiệm hiệu chỉnh và nghiệm thu được kết nối nhịp nhàng. Khi một lô thiết bị chính giao chậm, toàn bộ lịch huy động nhân lực, máy móc và phương án đóng điện đều có thể phải điều chỉnh theo. Trong khi EVNSPC đang đồng thời triển khai nhiều dự án trên địa bàn rộng, năng lực điều phối tiến độ vì vậy càng trở nên quan trọng.

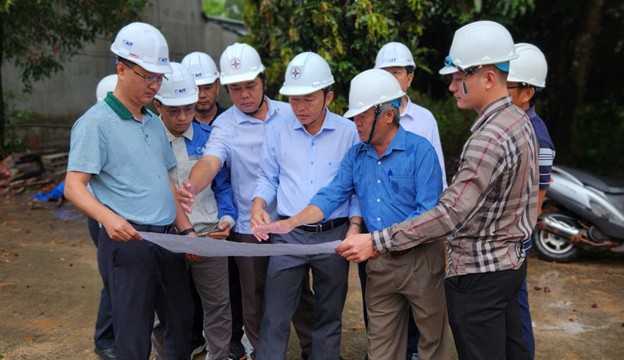

    Phó Tổng Giám đốc Đào Hòa Bình (hàng trên thứ 3 bên phải qua), kiểm tra hiện trường công trình ĐTXD điện trên địa bàn Đặc khu Phú Quốc – An Giang

    Trước bối cảnh đó, bài toán đặt ra cho EVNSPC là phải thích ứng chủ động trong công tác quản trị đầu tư xây dựng. Ở khâu chi phí, việc rà soát dự toán gói thầu và chi phí dự phòng cần bám chắc nguyên tắc tính đúng, tính đủ theo Nghị định số 10/2021/NĐ-CP, đồng thời cập nhật sát hơn biến động của báo giá vật tư, chi phí vận tải và thời gian giao hàng thực tế. Ở khâu hợp đồng, các tình huống chậm cấp thiết bị, điều chỉnh tiến độ, phân chia rủi ro và xử lý phát sinh cần được xem xét trên nền tảng Nghị định số 37/2015/NĐ-CP và Nghị định số 50/2021/NĐ-CP sửa đổi, bổ sung về hợp đồng xây dựng.

    EVNSPC phải thích ứng chủ động trong công tác quản trị đầu tư xây dựng, rà soát dự toán gói thầu và chi phí dự phòng  cần bám chắc nguyên tắc tính đúng, tính đủ

    Nhìn rộng hơn, biến động từ Trung Đông đang đặt ra một phép thử thực tế cho năng lực quản trị rủi ro của công tác đầu tư xây dựng ngành điện. Khi một diễn biến địa chính trị ở xa có thể làm giá dầu biến động mạnh, tuyến hàng hải đổi hướng, giá kim loại tăng cao và lịch giao thiết bị thay đổi, khoảng cách giữa thị trường toàn cầu và một công trường 110kV ở miền Nam thực tế không còn xa. Trong bối cảnh EVNSPC tiếp tục đẩy mạnh đầu tư lưới điện để đáp ứng nhu cầu phát triển kinh tế - xã hội của các tỉnh phía Nam, việc bám sát thị trường, điều hành linh hoạt và chủ động thích ứng sẽ là chìa khóa để giữ vững tiến độ, kiểm soát chi phí và bảo đảm chất lượng công trình.

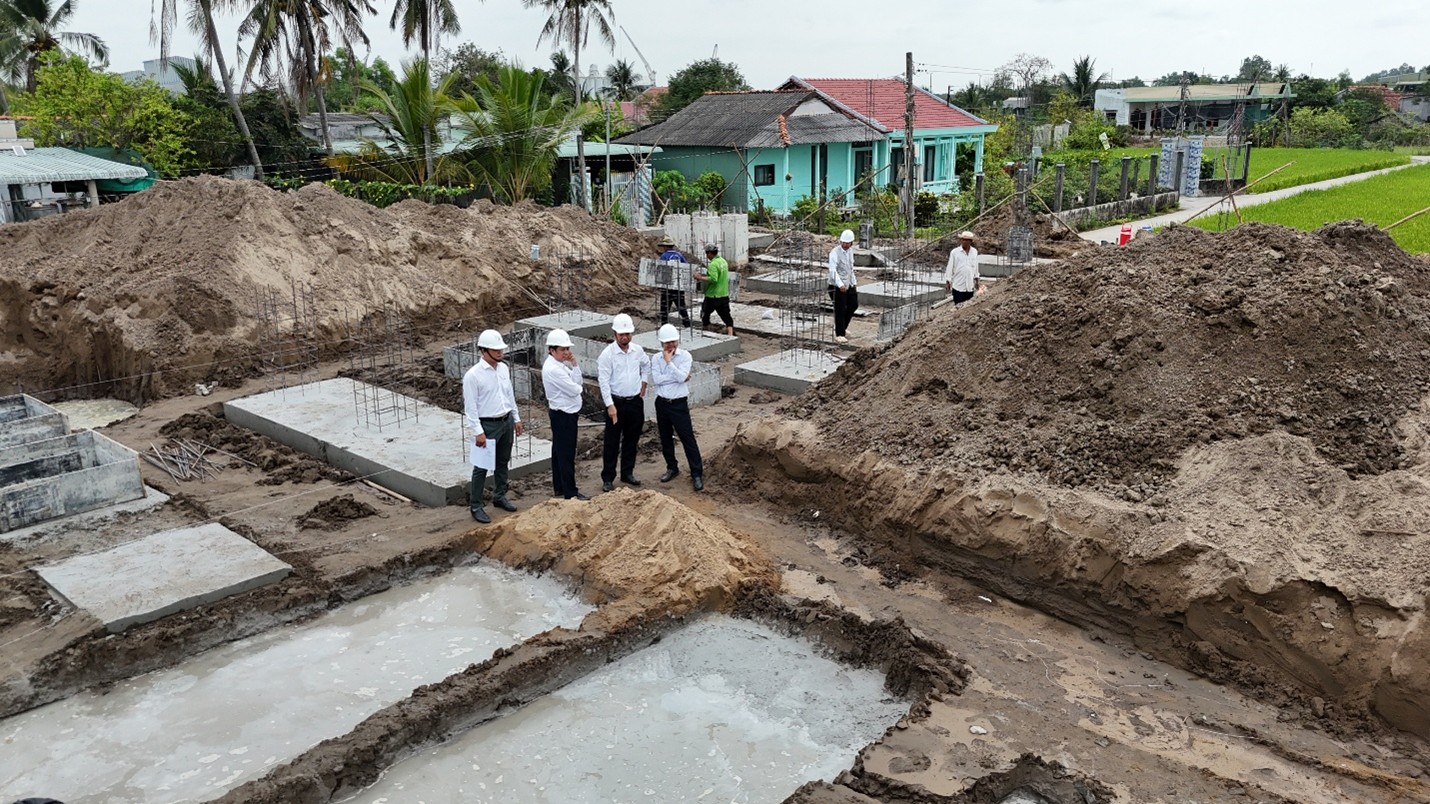

    EVNSPC đóng điện, đưa vào vận hành công trình “Trạm 110kV Becamex”, tỉnh Đồng Nai ngày 08/02/2026

    Từ đầu năm 2026 đến ngày 12/3, EVNSPC đã đóng điện được 18 công trình lưới điện 110kV; dự kiến sẽ tiếp tục đóng điện thêm 33 công trình để nhằm hoàn thành 51 công trình vào dịp 30/4/2026, lập thành tích thiết thực chào mừng kỷ niệm 51 năm thành lập EVNSPC (30/4/1975 - 30/4/2026) theo Nghị Quyết số 46-NQ/ĐU ngày 05/01/2026 của Đảng ủy EVNSPC về việc tập trung hoàn thành công tác đầu tư xây dựng năm 2026./.


    Đức Duy – Văn Tám
