Tham gia gia đoàn có lãnh đạo các Ban chuyên môn của EVNNPT; về phía Công ty Truyền tải điện 2 (PTC2) có ông Lê Tuấn Anh – Phó giám đốc cùng lãnh đạo các phòng chuyên môn PTC2.
Tại hiện trường, ông Lê Tuấn Anh – Phó giám đốc PTC2 báo cáo: Để triển khai nâng công suất máy biến áp (MBA) AT2 500KV/450MVA lên 900MVA theo quyết định phê duyệt của EVNNPT. PTC2 đã giao Đội Sửa chữa thí nghiệm điện 2 (SCTNĐ2) phối hợp với Truyền tải điện Đà Nẵng thực hiện.
Ngày 29/1 SCTNĐ2 đã tiến hành tháo dỡ MBA hiện hữu ra vị trí ngoài, đồng thời tiến hành cải tạo đế móng MBA để sẵn sàng lắp đặt khi MBA 500kV mới được vận chuyển về TBA 500kV Đà Nẵng. Đến ngày 8/2 MBA 500kV mới đã về đến trạm, đơn vị vận chuyển đã tiến hành đưa các MBA vào bệ móng, Đội SCTNĐ2 tiến hành lắp đặt thiết bị, phụ kiện cho MBA.
Để thi công trong thời gian gấp rút Đội SCTNĐ2 đã thành lập Đội công trình gồm ban chỉ huy, các nhóm thi công gồm: Nhóm lắp đặt nhất thứ MBA, nhóm lắp đặt nhị thứ MBA, nhóm thí nghiệm MBA, nhóm lọc dầu hút chân không, nhóm hậu cần và các nhóm phụ trợ khác, tổng cộng 115 người để tiến hành công việc. Ngoài nhân lực của Đơn vị, PTC2 đã điều động thêm công nhân Tổ quản lý vận hành (QLVH) đường dây Cẩm Lệ và Tổ QLVH TBA 500kV Đà Nẵng (là 2 đơn vị thuộc Truyền tải điện Đà Nẵng) tăng cường cho .
Sau thời gian làm xuyên đêm, xuyên tết đến nay PTC2 đã cơ bản hoàn thành lắp đặt 03 thân MBA và dàn thanh cái 35kV, lọc dầu, hút chân không và thí nghiệm cho 3 pha MBA, lắp đặt nhất thứ. Hiện nay Đội SCTNĐ2 đang triển khai lắp đặt chống sét vang (CSV) 500kV, đấu lèo 500kV và đã đăng ký cắt điện đấu nối nhị thứ, thí nghiệm ngắn mạch sau khi đấu nối nhất nhị thứ xong là sẵn sáng đóng điện.
Trong quá trình triển khai nâng công suất tại Trạm biến áp (TBA) 500kV Đà Nẵng, Ban giám đốc PTC2 thường xuyên có mặt tại hiện trường kiểm tra tiến độ, động viên chia sẻ với người lao động, tạo động lực để CBCNV phấn đấu hoàn thành tốt nhiệm vụ, các đơn vị đã và đang phấn đấu nỗ lực hoàn thành công trình trong thời gian sớm nhất.
Sau khi nghe lãnh đạo PTC2 và kiểm tra tình hình thực tế, Phó Tổng giám đốc EVNNPT Lưu Việt Tiến đã biểu dương tinh thần làm việc miệt mài, xuyên đêm, xuyên tết của đội ngũ kỹ sư, công nhân PTC2 để phấn đấu hoàn thành sớm nâng công suất tại trạm. Ông nhấn mạnh việc sớm hoàn thành nâng công suất tại Trạm sẽ góp phần quan trọng trong việc đảm bảo cung cấp điện cho TP Đà Nẵng nói riêng và cả khu vực nói chung. Ông đề nghị các đơn vị liên quan cần lưu ý đến chất lượng công trình cũng như thi công đảm bảo chất lượng và an toàn lao động.
Với những nỗ lực không ngừng của CBCNV PTC2, dự kiến nâng công suất sẽ hoàn thành đóng điện đầu tháng 3, vượt tiến độ khoảng 7 ngày tiến độ được phê duyệt.
Một số hình ảnh:

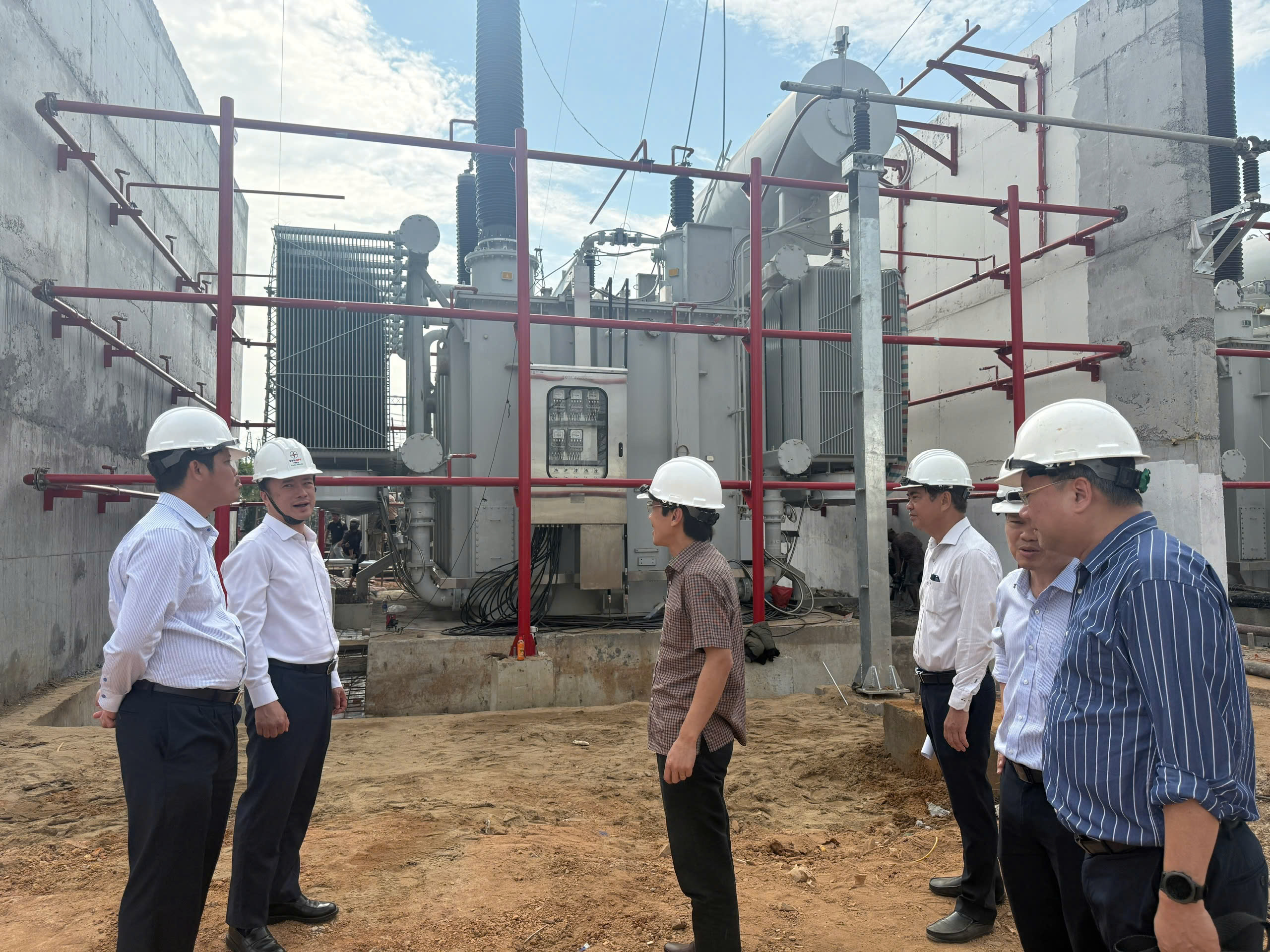

Phó Tổng giám đốc EVNNPT Lưu Việt Tiến kiểm tra và chỉ đạo tiến độ nâng công suất Trạm biến áp 500kV Đà Nẵng

Ông Lê Tuấn Anh – Phó giám đốc PTC2 báo cáo kiểm tra tiến độ lắp đặt máy biến áp

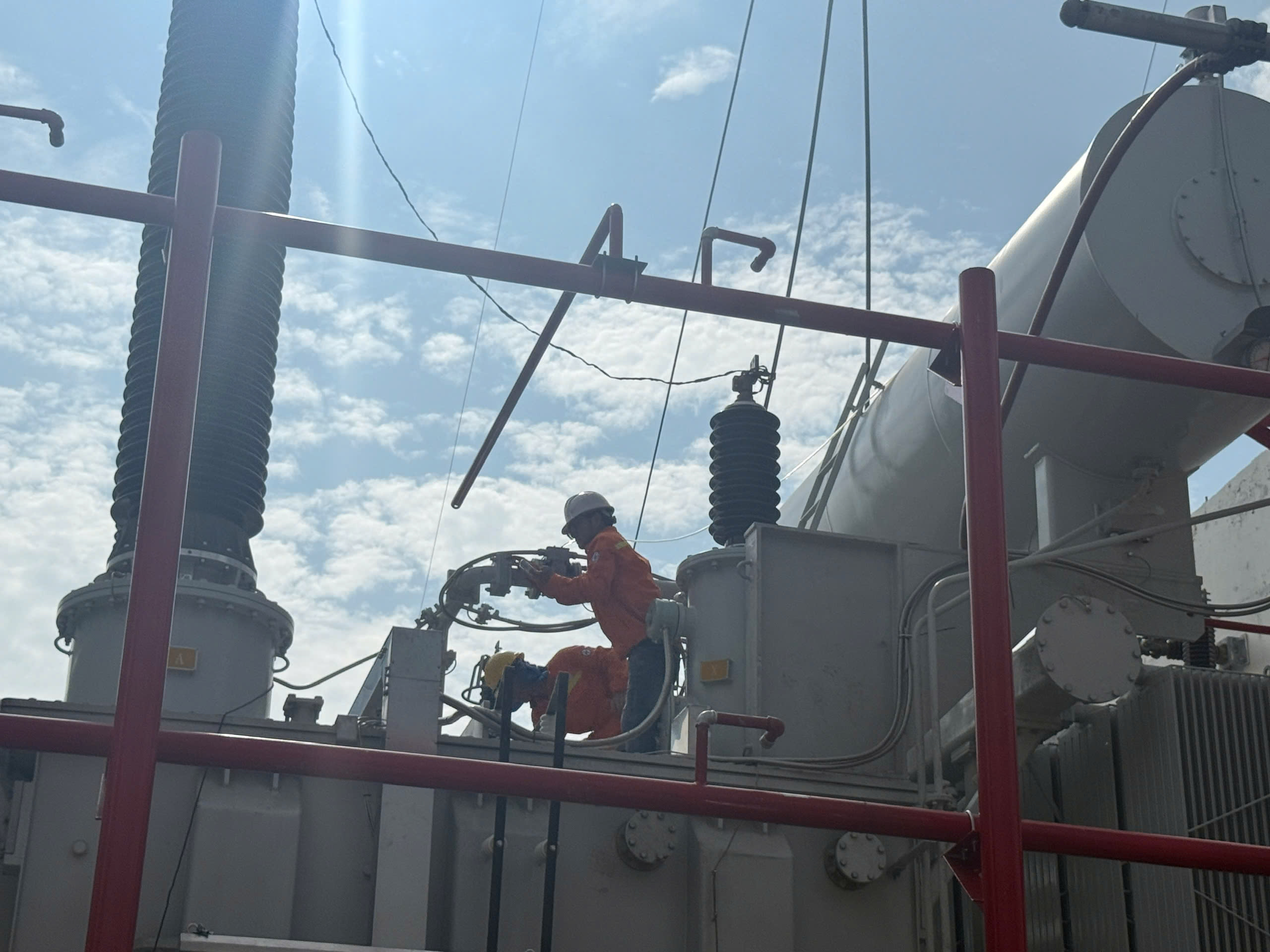

Người lao động PTC2 làm việc xuyên đêm, xuyên tết nâng công suất tại TBA 500kV Đà Nẵng.
Quang Thắng
