Dự án: “Lắp đặt thiết bị khôi phục sơ đồ đấu nối tại Trạm cắt 220kV Bờ Y” gồm các hạng mục: Lắp đặt thanh cái C21, C22 ngăn D01, D02; thử nghiệm F87L với các đầu đường dây đối diện; tháo dây lèo nối tắt dây dẫn tương ứng giữa các pha của ngăn D03 (đi Xekaman1) với ngăn D02 (đi 273 Pleiku2), đấu lại dây lèo các pha dây dẫn này về hiện trạng ban đầu tại vị trí VT03 (về phía vị trí VT02); tháo hạ các đoạn dây đấu nối từ VT04A vào xà pooc tích ngăn D03, đấu nối lại đoạn dây đấu nối từ VT04A vào xà pooc tích ngăn D01, D02; đấu nối nối lại đoạn dây đấu nối từ VT04B vào xà pooc tích ngăn D03; kết hợp vệ sinh bảo dưỡng thiết bị toàn trạm.
Dự án được Ban quản lý dự án Điện 2 (EVNPMB2) là chủ đầu tư; Liên nhà nhà thầu thi công: Tổng công ty Lắp máy Việt Nam, Công ty CP Xây lắp Điện 4 và Công ty CP Tập đoàn TOJI thực hiện lắp đặt; Công ty Cổ phần Năng lượng Điện Á Châu (ACEE) thí nghiệm các thiết bị liên quan và TTĐ Quảng Ngãi thực hiện nghiệm thu, đóng điện vận hành.
Dự án được các đơn vị triển khai thực hiện sửa chữa, lắp đặt các thiết bị tại trạm cắt 220kV Bờ Y từ ngày 06 -11/02/2026. Các hạng mục đã được các đơn vị thi công, thí nghiệm và hoàn chỉnh các thủ tục đóng điện khôi phục về ban đầu gồm: Đường dây (ĐD) 220kV 271/Trạm cắt 220kV Bờ Y – 274/T500 Pleiku 2; ĐD 220kV 272/Trạm cắt 220kV Bờ Y – 273/T500 Pleiku 2; ĐD 220kV 273/Trạm cắt 220kV Bờ Y – 271/NMTĐ Xekaman 1.
Để hoàn thiện dự án, lúc 09h00 11/02/26 đến 08h00 ngày 12/02/26 Trạm cắt 220kV Bờ Y đã thực hiện tái lập ca trực để EVNPMB2 và các đơn vị liên quan thực hiện thử nghiệm End to End tín hiệu SCADA và thử nghiệm thao tác xa các ngăn lộ 271, 272 phục vụ khôi phục sơ đồ đấu nối theo thiết kế tại Trạm cắt 220kV Bờ Y, ETE Trạm cắt 220kV Bờ Y về TTGS B02. Cũng trong thời gian này, TTĐ Quảng Ngãi kết hợp vệ sinh bảo dưỡng thiết bị toàn Trạm, hoàn chỉnh các thủ tục đóng điện khôi phục về ban đầu ĐD 220kV 272 Nam Kong 3 - 275 Bờ Y; ĐD 220kV 273 Bờ Y-274 Pleiku 2; ĐD 220kV 273 Pleiku 2-271 Xekaman 1; ĐD 220kV 274 Bờ Y-271 Xekaman 1.
Ông Lữ Cao Nguyên – Tổ trưởng Tổ TTLĐ Bờ Y cho biết: Trạm cắt 220kV Bờ Y và đường dây đấu nối được Tập đoàn Điện lực Việt Nam đầu tư 181 tỷ đồng triển khai dự án gồm: Xây dựng mới Trạm cắt 220kV Bờ Y, gồm 10 ngăn 220kV, giai đoạn này lắp đặt 6 ngăn lộ ; Xây dựng đoạn đường dây 220kV gồm 2 mạch, dài hơn 6 km đấu nối từ Trạm cắt 220kV Bờ Y đến Đường dây 220kV đấu nối TBA 220kV Nam Kong 2, 3 (Lào); Xây dựng đoạn đường dây 220kV gồm 4 mạch dài 0,8 km đấu nối từ Trạm cắt 220kV Bờ Y vào đường dây 220kV Xekaman 1 (Lào) - Pleiku 2. Trạm cắt 220kV Bờ Y được khởi công tháng 4/2022 và hoàn thành đóng điện giai đoạn đầu vào tháng 4/2023.
Sau một thời gian thi công, dự án lắp đặt thiết bị khôi phục sơ đồ đấu nối tại Trạm cắt 220kV Bờ Y đã hoàn thành đúng tiến độ so với kế hoạch đề ra, kịp thời đóng điện trước dịp tết Nguyên đán Bính Ngọ - 2026. Việc sớm hoàn thành dự án góp phần nâng cao khả năng tải cho đường dây hiện hữu, đáp ứng nhu cầu tăng trưởng phụ tải và giải phóng công suất các nguồn phát điện trong khu vực vào hệ thống điện quốc gia, đồng thời tăng cường cung cấp điện ổn định, lâu dài cho cho khu vực phía Tây tỉnh Quảng Ngãi và cả hệ thống nói chung trong thời gian đến.
Một số hình ảnh:

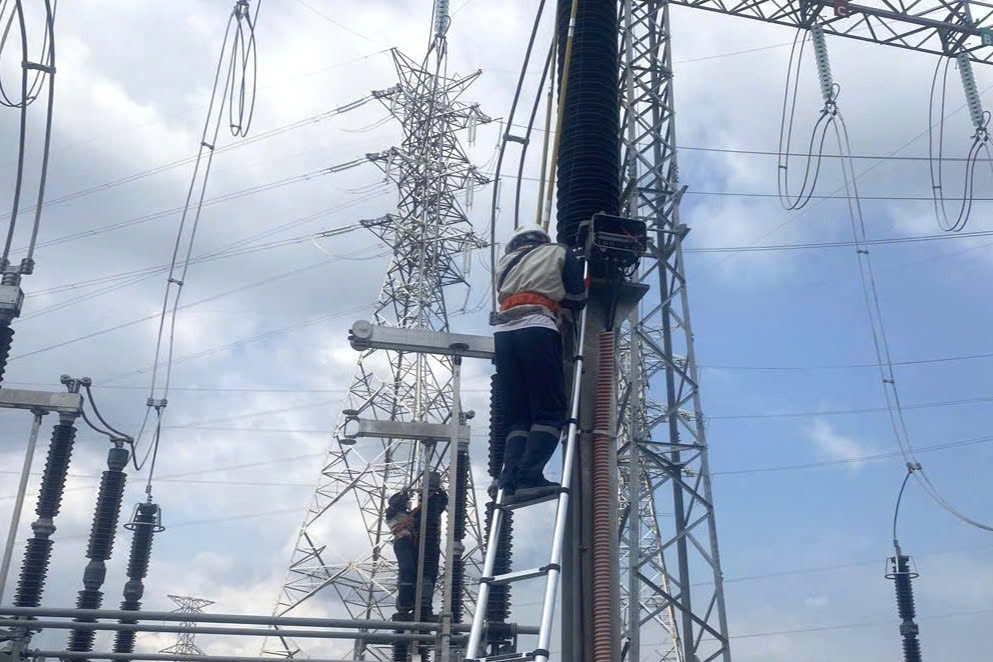

Các đơn vị triển khai dự án: “Lắp đặt thiết bị khôi phục sơ đồ đấu nối tại Trạm cắt 220kV Bờ Y”

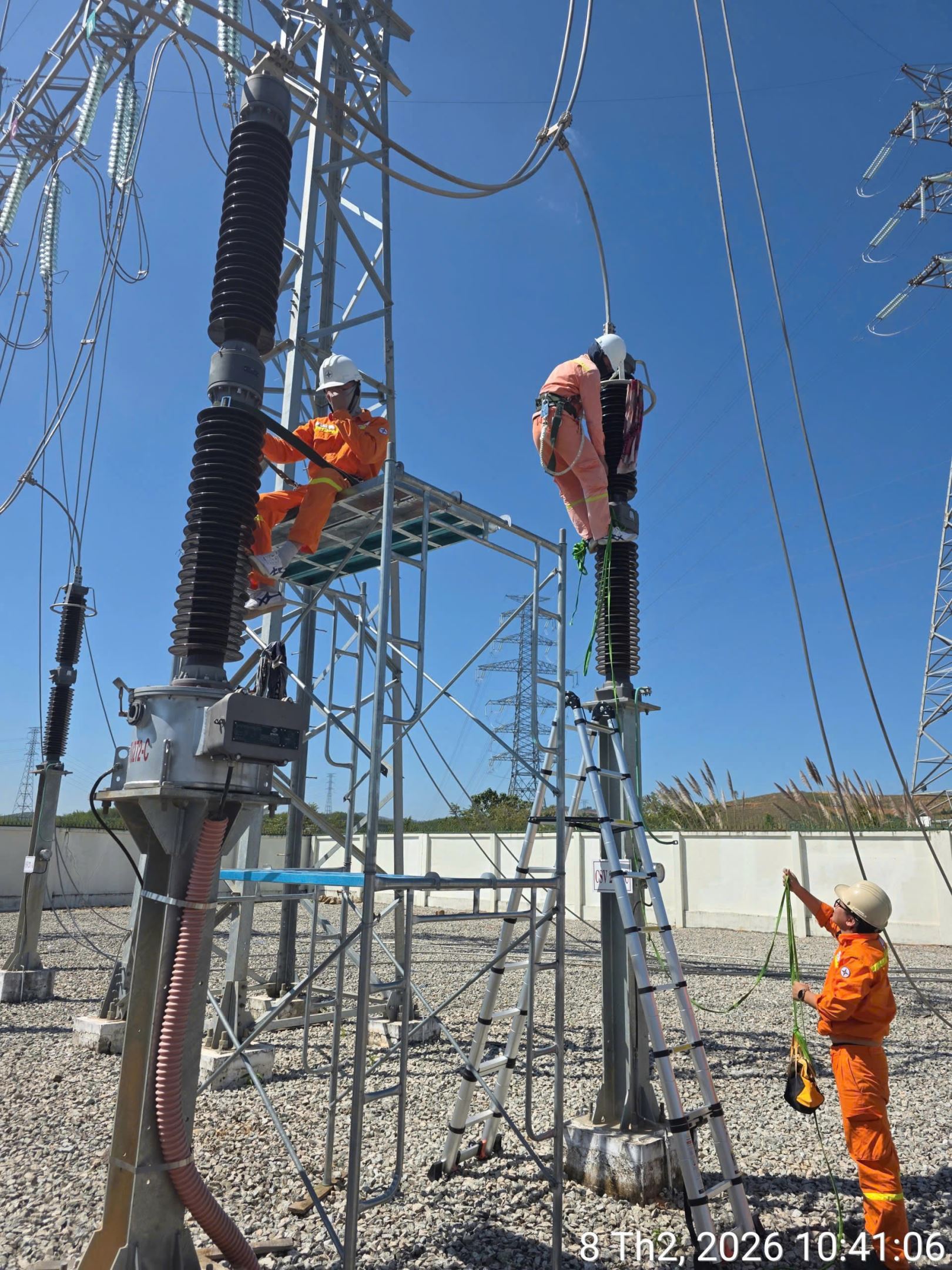

Thay xà lắp lại cột cổng thanh cái ngăn 271, 272

Công nhân Tổ TTLĐ Bờ Y thao tác đóng điện.
Quang Thắng
