Theo ghi nhận của phóng viên, từ đầu năm 2025 đến nay, Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị thành viên đã và đang triển khai hàng loạt dự án nguồn và lưới điện trọng điểm. Điều này thể hiện sự nỗ lực, quyết tâm của EVN trong việc đảm bảo đủ điện phục vụ tăng trưởng kinh tế 8% năm 2025 và 2 con số các năm tới và phục vụ nhu cầu của nhân dân theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ.
Những kết quả khả quan
Lãnh đạo của EVN cho biết, năm 2025, các dự án điện lớn, trọng điểm mà EVN phải hoàn thành gồm Nhà máy thủy điện Hòa Bình mở rộng với 2 tổ máy (240MW/tổ máy); Dự án Nhà máy nhiệt điện Quảng Trạch I (Quảng Bình); Dự án cấp điện lưới quốc gia cho huyện Côn Đảo (Bà Rịa - Vũng Tàu); Dự án đường dây 500kV Lào Cai - Vĩnh Yên (Vĩnh Phúc).
Trong khi đó, Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) cũng đặt mục tiêu đưa 3 công trình trọng điểm của ngành truyền tải về đích năm 2025 gồm: Trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV Nghĩa Lộ - Việt Trì; Trạm biến áp 500kV Vĩnh Yên; Trạm biến áp 220kV Vũng Áng và đấu nối.
 |

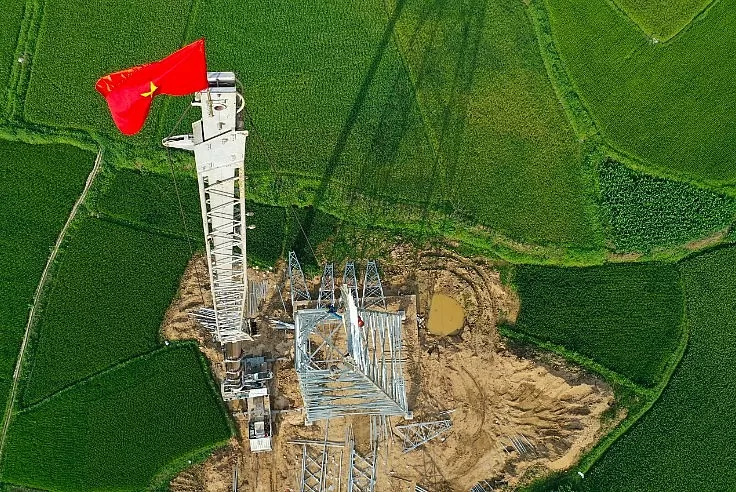

Thi công đường dây 500kV Lào Cai- Vĩnh Yên. Ảnh: Anh Đức - Hà Thắng |
Báo cáo 4 tháng đầu năm 2025, EVN và các đơn vị đã khởi công 40 công trình và hoàn thành đóng điện 102 công trình lưới điện từ 110 đến 500kV, trong đó có các công trình trọng điểm là trạm biến áp 220kV Phú Bình 2, đường dây 220kV Huội Quảng - Nghĩa Lộ, Đường dây 500kV Monsoon (Lào) - Thạnh Mỹ, Đường dây 220kV Hải Dương - Phố Nối. Đối với Dự án cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo, đang tập trung triển khai đồng loạt các gói thầu cung cấp hàng hóa và xây lắp theo tiến độ.
Ngoài ra, 5 Tổng Công ty điện lực trực thuộc đã hoàn thành hàng loạt công trình lưới điện 110kV tại nhiều địa phương trên cả nước, đặc biệt là miền Bắc, nhằm đáp ứng nhu cầu phụ tải tăng đột biến trong mùa nắng nóng.
 |
Tổng giám đốc EVN Nguyễn Anh Tuấn kiểm tra tiến độ thực hiện thi công Dự án NMTĐ Hòa Bình mở rộng. Ảnh: T.Hương |
Về các công trình nguồn điện cũng đang được EVN tập trung đẩy mạnh như Dự án Nhà máy Thủy điện Hòa Bình mở rộng (480MW) đã hoàn thành trên 80% khối lượng thi công; nhà máy Thủy điện Trị An mở rộng (tăng thêm 200MW) đã hoàn thành thủ tục chuẩn bị đầu tư và dự kiến sẽ khởi công trong tháng 6/2025; nhà máy Nhiệt điện Quảng Trạch I (2x600MW) cũng đang đẩy nhanh tiến độ thi công để kịp hòa lưới tổ máy 1 trước ngày 2/9/2025 theo chỉ đạo của Thủ tướng Chính phủ.
Tập trung cho mặt bằng
Mặc dù đạt được những kết quả tích cực, EVN vẫn gặp nhiều vướng mắc trong triển khai các dự án. Trong đó, giải phóng mặt bằng tiếp tục là trở ngại chính ảnh hưởng tiến độ. Việc chậm trễ trong giải phóng mặt bằng không chỉ tăng chi phí đầu tư, chậm giải tỏa công suất, ảnh hưởng đến việc cung cấp điện.
 |
Lãnh đạo EVN kiểm tra, đôn đốc tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh EVN |
Để khắc phục khó khăn nêu trên, thời gian qua, lãnh đạo Tập đoàn EVN và EVNNPT thường xuyên tổ chức các chuyến công tác tới hiện trường để kiểm tra, đôn đốc, tháo gỡ khó khăn cho các ban quản lý dự án, các nhà thầu; chủ động làm việc với địa phương để giải quyết các vướng mắc liên quan đến bồi thường giải phóng mặt bằng, nhất là ở các dự án trọng điểm cần phải hoàn thành trong năm 2025.
Bên cạnh đó, EVN và các đơn vị liên quan cũng đẩy mạnh ứng dụng công nghệ số trong quản lý dự án nhằm nâng cao hiệu quả đầu tư, tránh lãng phí. Đồng thời phát động phong trào thi đua đẩy nhanh tiến độ thi công tại các đơn vị, dự án…
EVN cũng kiến nghị Chính phủ, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng và các bộ ngành liên quan nghiên cứu cơ chế đặc thù cho một số dự án truyền tải cấp bách, nhất là về thủ tục đất đai, chuyển đổi mục đích sử dụng rừng và đất nông nghiệp.
Liên quan tới tiến độ dự án nguồn điện, ngày 23/5, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình), Ban Quản lý dự án Điện 1 thuộc EVN cùng các đơn vị liên quan đã hạ đặt thành công bánh xe công tác (tổ máy 1) vào vị trí thi công. Đây là một trong những cột mốc kỹ thuật quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án, đồng thời là cơ sở để các nhà thầu triển khai các hạng mục quan trọng khác, phấn đấu phát điện tổ máy 1 trước 2/9/2025, hoàn thành toàn bộ và đưa nhà máy vào vận hành trong năm 2025. |
Theo Công Thương
